Công tác báo cáo: Nền tảng của một công trình được kiểm soát chặt chẽ
- 27-07-2026
- Lượt xem: 4
Nội dung chính
Trong hệ thống Tiêu chuẩn thi công hạng A, công tác báo cáo được thực hiện theo quy trình thống nhất với tần suất hằng ngày và hằng tuần. Mọi thông tin về nhân sự, tiến độ, vật tư, rủi ro và kế hoạch đều được cập nhật liên tục, giúp chủ đầu tư, Ban chỉ huy công trình và các bộ phận liên quan luôn nắm bắt chính xác tình hình thực tế của dự án.
Thi công là một quá trình liên tục với nhiều đội nhóm, nhiều hạng mục và nhiều đầu việc diễn ra song song. Nếu thiếu một hệ thống báo cáo rõ ràng, các vấn đề phát sinh rất dễ bị bỏ sót, tiến độ khó được kiểm soát và việc phối hợp giữa các bên trở nên thiếu đồng bộ.
Một quy trình báo cáo bài bản giúp:
- Kiểm soát tiến độ thực tế theo từng ngày.
- Theo dõi khối lượng công việc đã hoàn thành.
- Quản lý nhân sự và vật tư tại công trường.
- Phát hiện sớm các vấn đề phát sinh để có phương án xử lý.
- Lập kế hoạch thi công và đặt hàng cho các giai đoạn tiếp theo.
- Minh bạch thông tin giữa đội ngũ thi công, chủ đầu tư và đơn vị quản lý dự án.
Báo cáo hằng ngày: Cập nhật tình hình công trường theo thời gian thực

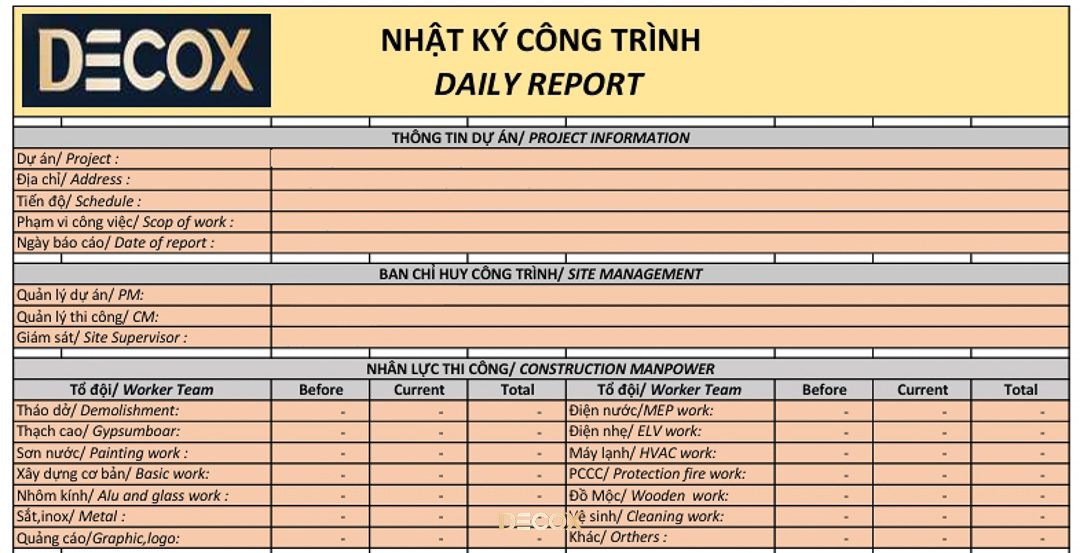

Mỗi ngày, công trường được thực hiện hai lần báo cáo vào đầu ngày và cuối ngày nhằm đảm bảo mọi hoạt động đều được ghi nhận đầy đủ và xuyên suốt.Báo cáo đầu ngày (08:00)
Nội dung báo cáo gồm:- Số lượng Ban chỉ huy và công nhân của các đội.
- Các công tác dự kiến thực hiện trong ngày.
Báo cáo cuối ngày (17:00)
Nội dung báo cáo gồm:- Số lượng Ban chỉ huy và công nhân các đội.
- Các công tác đã thực hiện trong ngày.
- Vật tư nhập vào công trình.
- Các sự cố hoặc rủi ro phát sinh.
- Những vấn đề cần xử lý.
- Kế hoạch công việc dự kiến cho ngày hôm sau.
- Hình ảnh hiện trạng công trình.
Báo cáo tuần theo biểu mẫu tiêu chuẩn
Ngoài báo cáo hằng ngày, mỗi dự án đều được tổng hợp báo cáo tuần theo biểu mẫu thống nhất nhằm đánh giá tổng thể tiến độ và tình hình triển khai.Tổng hợp tiến độ theo biểu mẫu dự án

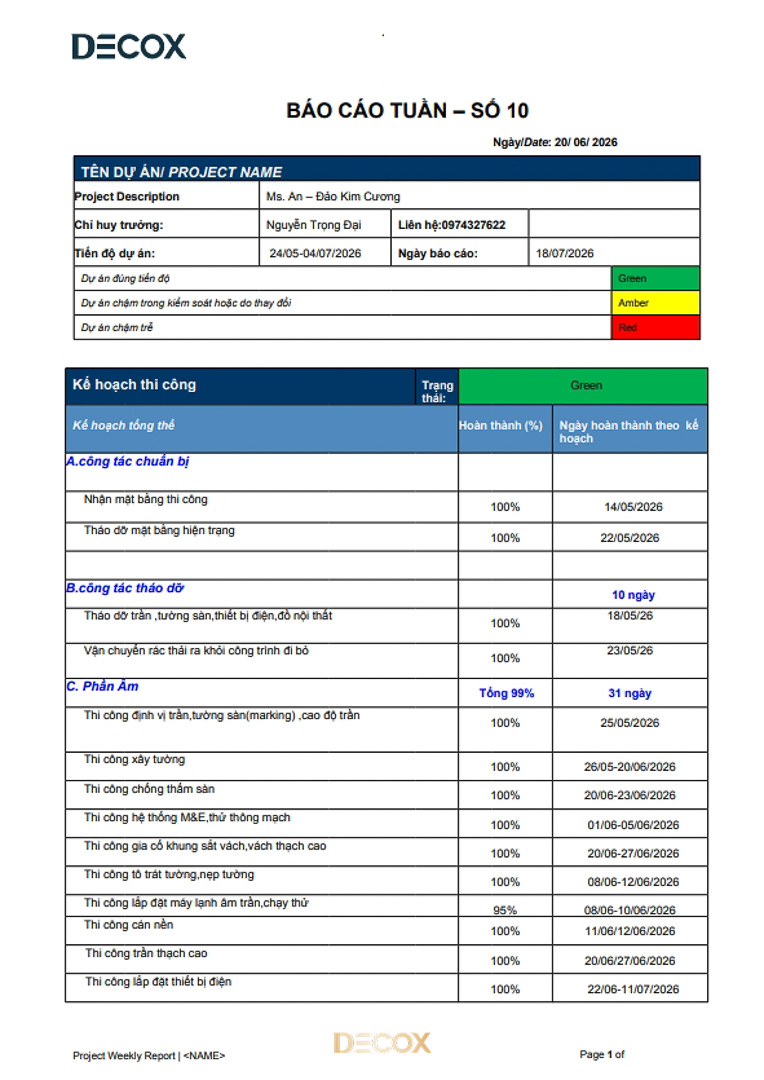

SM hoặc SS phụ trách công trình sẽ gửi báo cáo tuần theo biểu mẫu trước 17 giờ chiều Thứ Bảy (hoặc theo quy định riêng của từng dự án) đến Quản lý dự án (Project Manager) phụ trách. Sau khi tổng hợp, báo cáo sẽ được gửi đến Chủ đầu tư, Trưởng bộ phận hoặc Giám đốc Quản lý dự án.Báo cáo tuần không chỉ tổng hợp khối lượng công việc đã thực hiện mà còn đánh giá mức độ hoàn thành của từng hạng mục, tình hình nhân sự, vật tư, các vấn đề tồn đọng và kế hoạch triển khai trong tuần kế tiếp.
Báo cáo hình ảnh trực quan

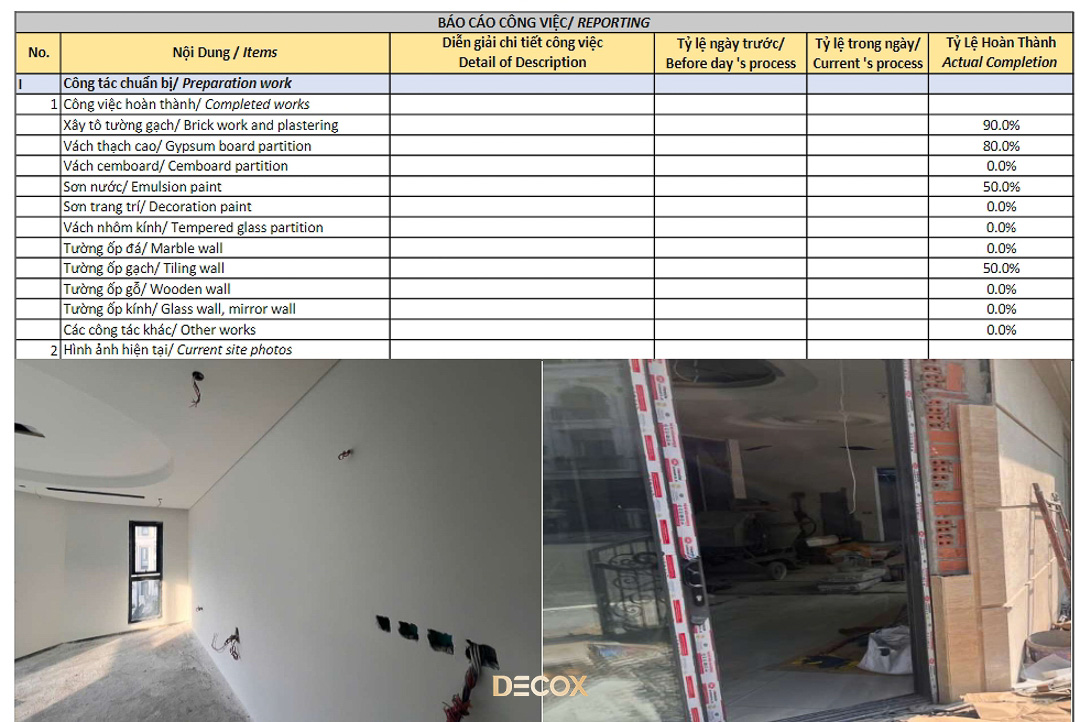

Bên cạnh các số liệu, báo cáo tuần luôn đi kèm hình ảnh thực tế tại công trường để đối chiếu với tiến độ thi công.Việc cập nhật hình ảnh định kỳ giúp các bên liên quan dễ dàng theo dõi hiện trạng công trình từ xa, đánh giá chất lượng thi công và xác nhận các hạng mục đã hoàn thành mà không cần có mặt trực tiếp tại công trường.
Quản lý tiến độ bằng công cụ trực quan

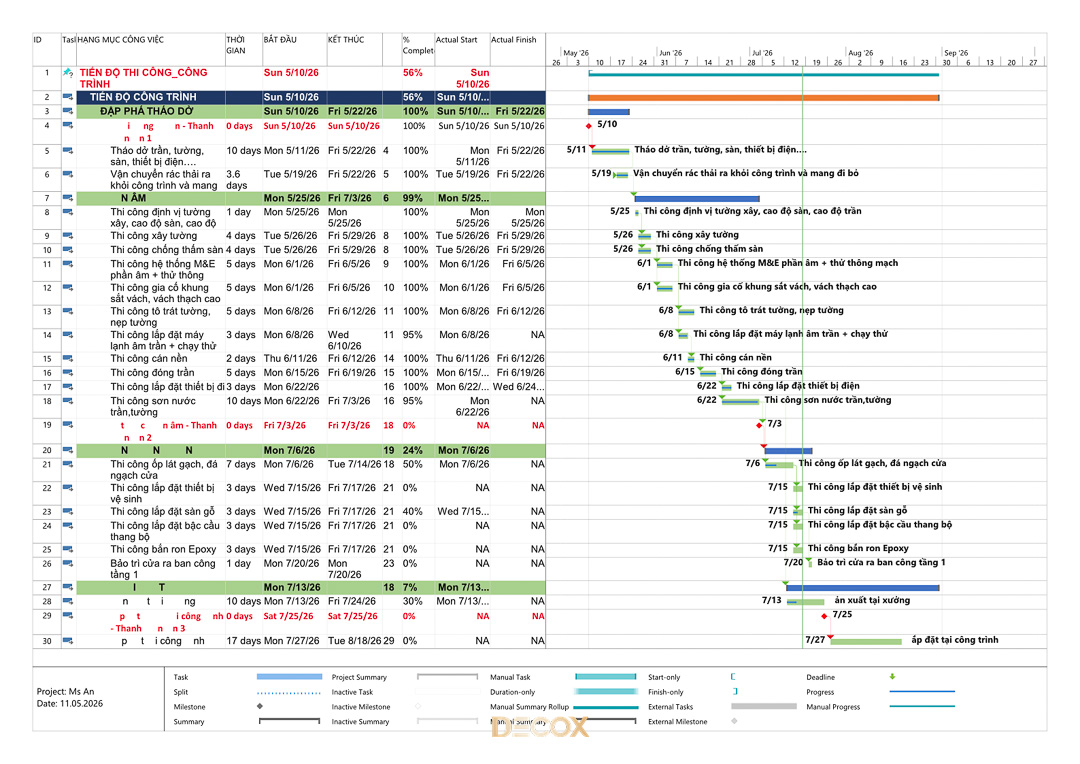

Bên cạnh các biểu mẫu báo cáo, tiến độ dự án còn được quản lý trên hệ thống theo dõi trực quan (Gantt Chart), giúp toàn bộ kế hoạch thi công được cập nhật liên tục theo thời gian thực.Theo dõi tiến độ từng hạng mục
Mỗi hạng mục đều được thể hiện bằng thời gian bắt đầu, thời gian hoàn thành, tỷ lệ thực hiện và mối liên kết với các công việc liên quan.Nhờ đó, Ban chỉ huy có thể nhanh chóng nhận biết hạng mục nào đang đúng tiến độ, hạng mục nào có nguy cơ chậm trễ để kịp thời điều chỉnh nguồn lực và kế hoạch thi công.
Chủ động lập kế hoạch mua hàng và phối hợp thi công
Dữ liệu tiến độ được liên kết với kế hoạch cung ứng vật tư và các hạng mục cần phê duyệt, giúp đội ngũ chủ động đặt hàng đúng thời điểm, hạn chế tình trạng thiếu vật tư hoặc chờ đợi giữa các công đoạn.Đồng thời, Chủ đầu tư cũng có thể theo dõi trực quan tiến độ thực tế, kế hoạch triển khai và các hạng mục cần phối hợp, từ đó đưa ra quyết định nhanh chóng và hiệu quả hơn.
Công tác báo cáo: Chìa khóa tạo nên sự minh bạch trong thi công
Một công trình được quản lý tốt không chỉ cần đội ngũ thi công chuyên nghiệp mà còn phải có hệ thống báo cáo rõ ràng, xuyên suốt và minh bạch.Từ báo cáo hằng ngày, báo cáo tuần đến hệ thống quản lý tiến độ trực quan, mọi thông tin đều được cập nhật liên tục để đảm bảo tiến độ, chất lượng và khả năng phối hợp giữa tất cả các bên liên quan.
Đây cũng là một trong những tiêu chuẩn quan trọng trong hệ thống Tiêu chuẩn thi công hạng A tại Decox, góp phần giúp mỗi dự án được kiểm soát chặt chẽ từ quá trình triển khai đến khi hoàn thiện và bàn giao.
