Công tác chống thấm: Quy trình bảo vệ kết cấu theo tiêu chuẩn thi công hạng A

  • 25-08-2026
  • Lượt xem: 4
Chống thấm là hạng mục được thực hiện tại các khu vực có nguy cơ tiếp xúc với nước, đặc biệt là sàn, chân tường và các vị trí xuyên ống. Theo Tiêu chuẩn thi công hạng A, công tác này được kiểm soát từ vật liệu sử dụng, xử lý các điểm tiếp giáp đến thi công lớp chống thấm và kiểm tra khả năng kín nước trước khi hoàn thiện.

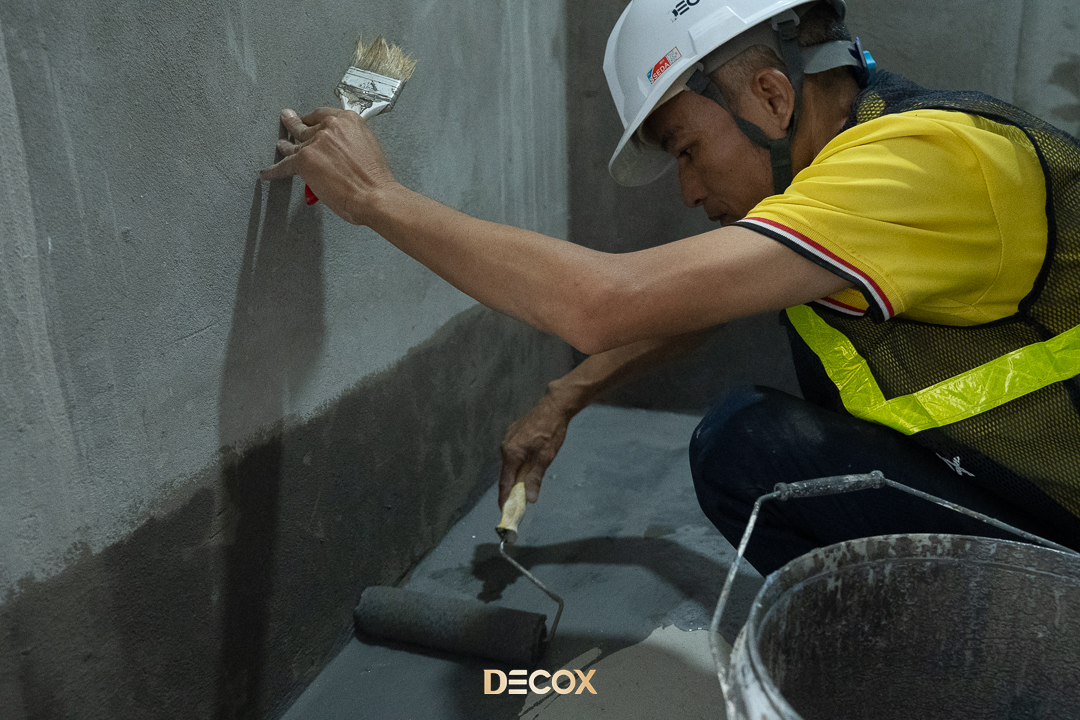

thi-cong-chong-tham-bao-ve-ket-cau-01Nhận báo giá

Vật liệu sử dụng cho công tác chống thấm

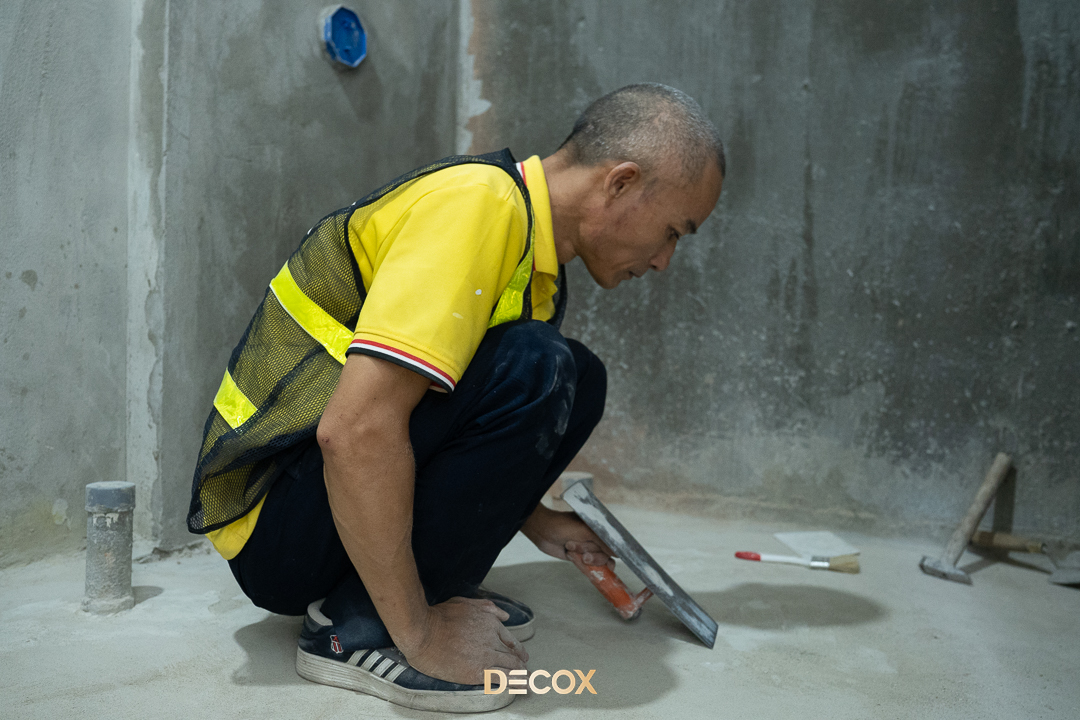

Hệ vật liệu chống thấm được lựa chọn theo từng vị trí và chức năng xử lý. Bên cạnh vật liệu phủ bề mặt, các vị trí có nguy cơ thấm cao được sử dụng thêm vật liệu gia cường và vật liệu xử lý chuyên dụng.
  • SikaTop Seal 107 hoặc SikaTop 540 Seal: sử dụng cho lớp chống thấm trên bề mặt sàn và tường.
  • Lưới sợi thủy tinh gia cường tại góc chân tường và các vị trí cần tăng khả năng liên kết.
  • Sika Latex TH tạo lớp kết nối tại khu vực xử lý cổ ống.
  • Sika Grout 214-11 sử dụng để xử lý và lấp đầy khu vực quanh cổ ống.
  • Sika Swellstop: Thanh cao su trương nở dùng tại vị trí tiếp giáp quanh cổ ống.
  • Sikaflex: Vật liệu trám kín các khe và vị trí tiếp giáp cần độ đàn hồi.
thi-cong-chong-tham-bao-ve-ket-cau-02Nhận báo giá

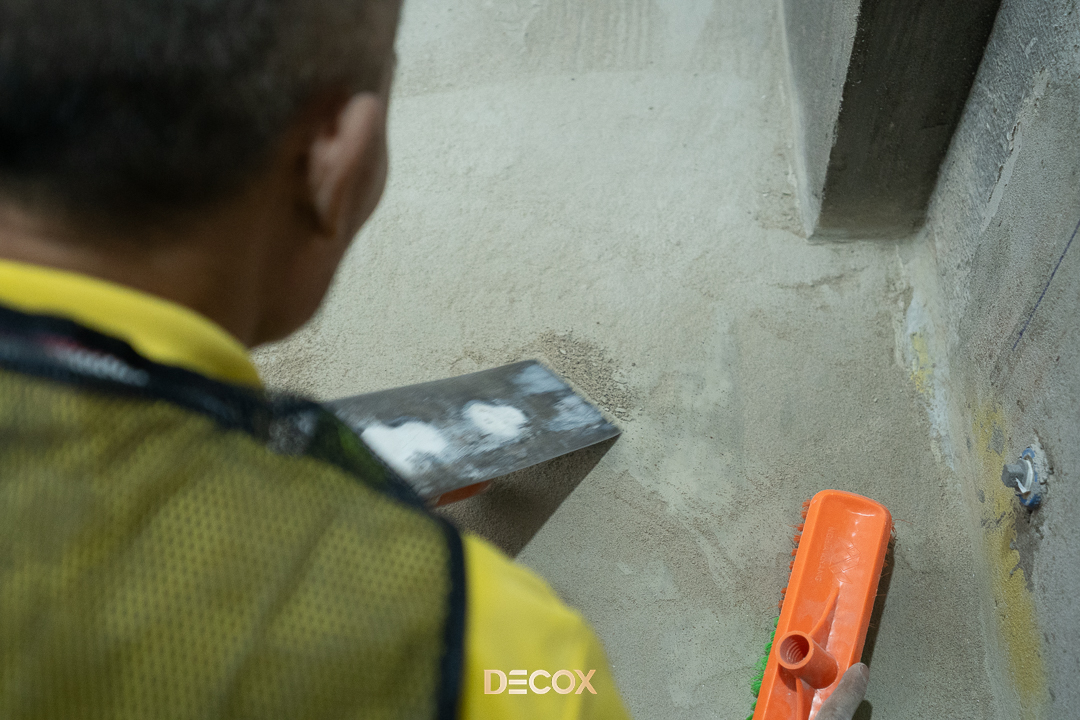

thi-cong-chong-tham-bao-ve-ket-cau-03Nhận báo giá

Xử lý chống thấm tại các vị trí trọng yếu

Các vị trí tiếp giáp giữa những vật liệu hoặc cấu kiện khác nhau cần được xử lý riêng trước khi thi công lớp chống thấm diện rộng. Trong đó, cổ ống và góc chân tường là hai khu vực được gia cường nhằm hạn chế nguy cơ phát sinh thấm.

Xử lý chống thấm cổ ống

Khu vực cổ ống được vệ sinh và xử lý trước khi thi công các lớp chống thấm. Thanh cao su trương nở Sika Swellstop được quấn quanh cổ ống để tạo lớp ngăn nước tại vị trí tiếp giáp.
Sau đó, khu vực đáy cổ ống được chèn bằng cốp pha hoặc foam nở. Hỗn hợp Sika Latex TH và xi măng được quét lên bề mặt nhằm tạo lớp kết nối trước khi thi công Sika Grout 214-11 để lấp đầy khu vực quanh cổ ống.
Sau khi lớp grout ổn định, Sikaflex được sử dụng để trám kín vị trí tiếp giáp, tạo khả năng đàn hồi cho khu vực quanh cổ ống.

Gia cường góc chân tường

Tại góc tiếp giáp giữa sàn và tường, lưới sợi thủy tinh rộng 100 mm được sử dụng để gia cường lớp chống thấm. Vị trí này được xử lý trước khi hoàn thiện các lớp chống thấm tiếp theo nhằm tăng tính liên kết tại khu vực chuyển tiếp.

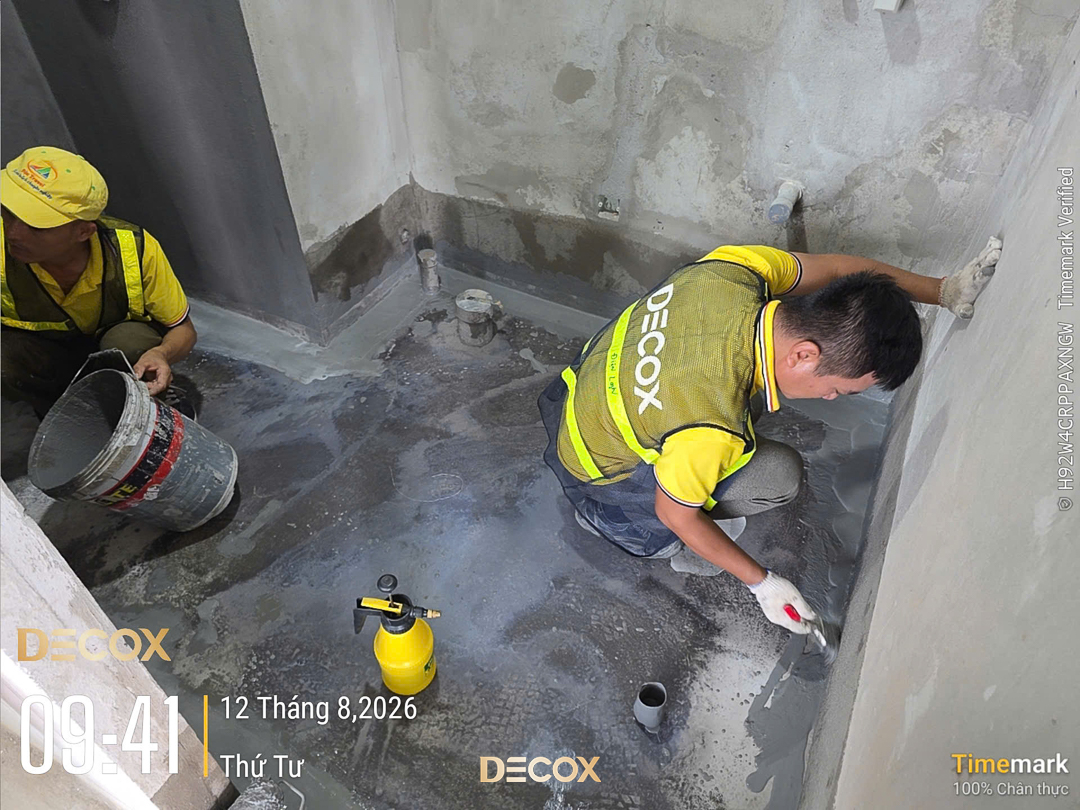

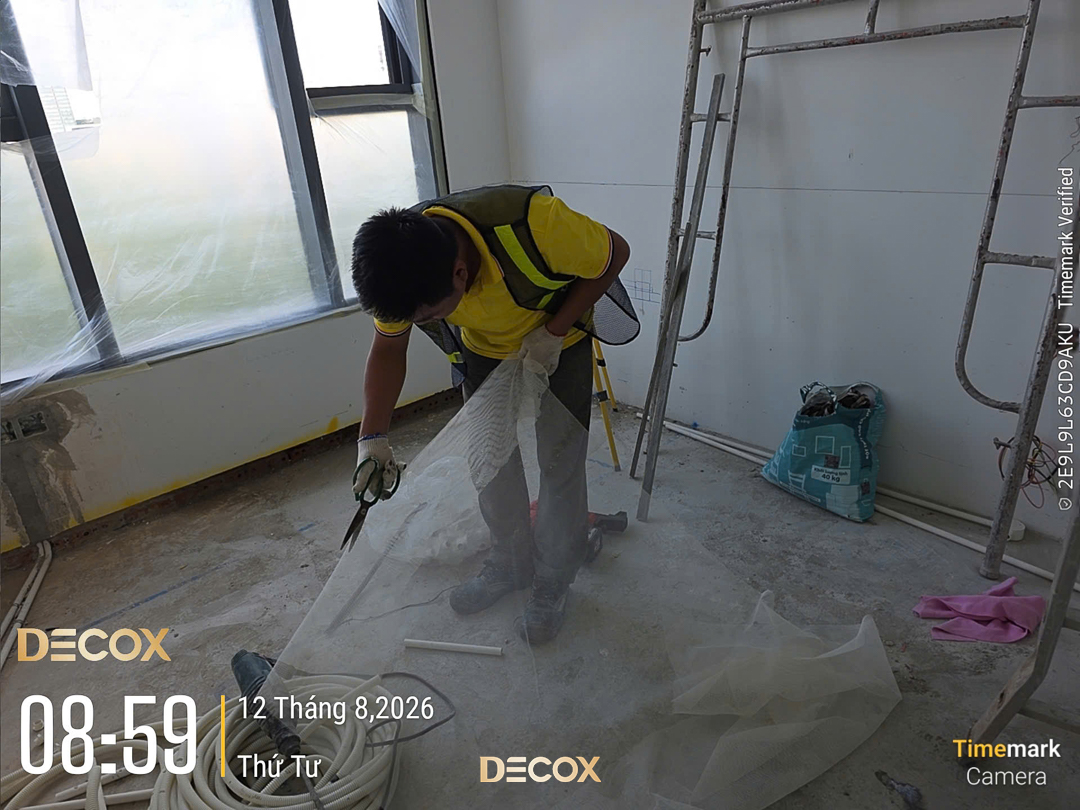

thi-cong-chong-tham-bao-ve-ket-cau-04Nhận báo giá
thi-cong-chong-tham-bao-ve-ket-cau-05Nhận báo giá

Thi công hệ chống thấm sàn và tường

Sau khi xử lý các vị trí trọng yếu, bề mặt sàn và tường được thi công hệ chống thấm theo từng lớp. Trình tự này nhằm đảm bảo lớp vật liệu được phủ liên tục và đạt chiều cao chống thấm theo yêu cầu.

Chuẩn bị bề mặt

Bề mặt bê tông được vệ sinh sạch trước khi thi công, loại bỏ bụi bẩn, tạp chất và các phần vữa không ổn định. Việc xử lý bề mặt giúp tạo điều kiện để lớp chống thấm liên kết với nền.

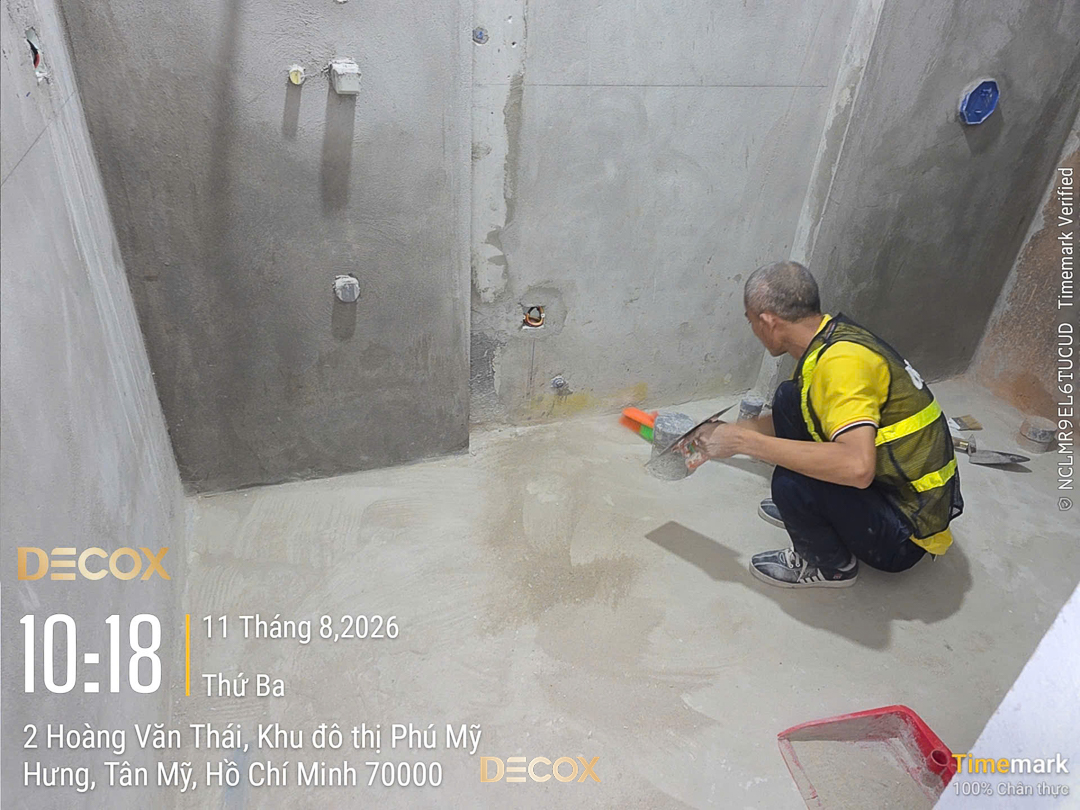

thi-cong-chong-tham-bao-ve-ket-cau-06Nhận báo giá

Thi công các lớp chống thấm

SikaTop Seal 107 được quét hoặc phun lên bề mặt với định mức khoảng 1,5 kg/m² cho mỗi lớp.
Sau khi hoàn thiện lớp thứ nhất, lưới sợi thủy tinh được gia cường tại các vị trí yêu cầu. Lớp chống thấm thứ hai tiếp tục được thi công với định mức tương ứng. Khoảng thời gian giữa hai lớp khoảng 4–8 giờ, tùy điều kiện thực tế của bề mặt.
Việc thi công theo nhiều lớp giúp tạo hệ chống thấm liên tục thay vì chỉ phụ thuộc vào một lớp vật liệu đơn lẻ.

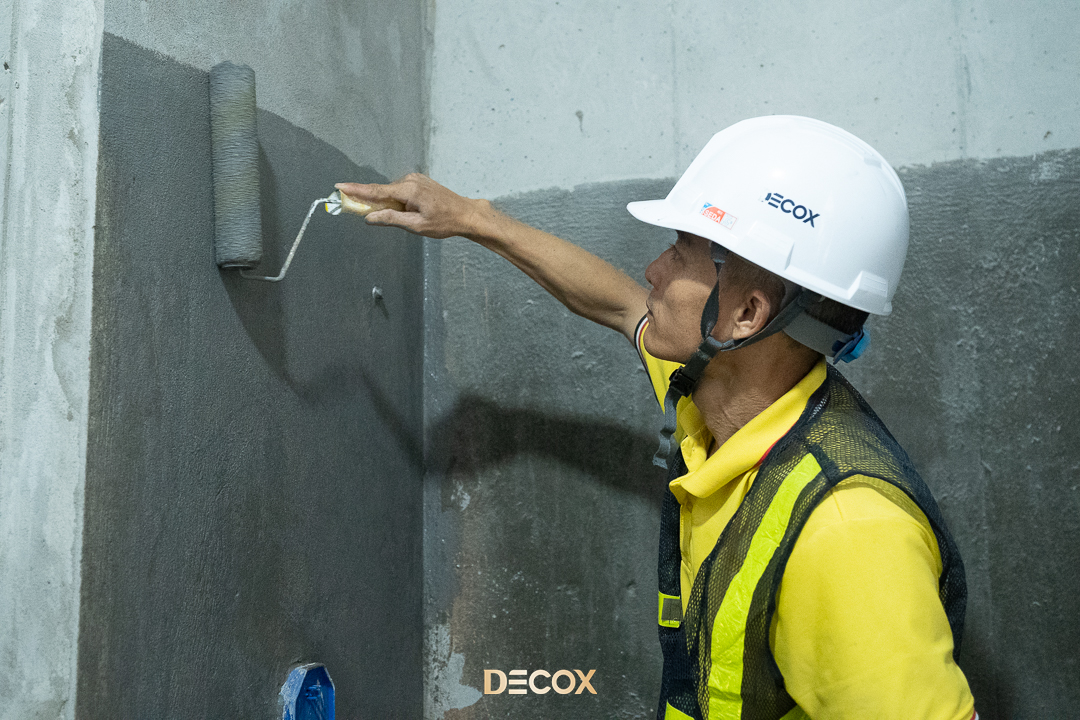

thi-cong-chong-tham-bao-ve-ket-cau-07Nhận báo giá
Thi công lớp chống thấm trên bề mặt sàn sau khi hoàn tất công tác xử lý nền.

Kiểm soát chiều cao chống thấm

Lớp chống thấm được kéo lên tường tối thiểu 300 mm tại các khu vực thông thường. Đối với khu vực cabin tắm, chiều cao chống thấm được thực hiện đến khoảng 1.800 mm nhằm bao phủ khu vực thường xuyên tiếp xúc với nước.

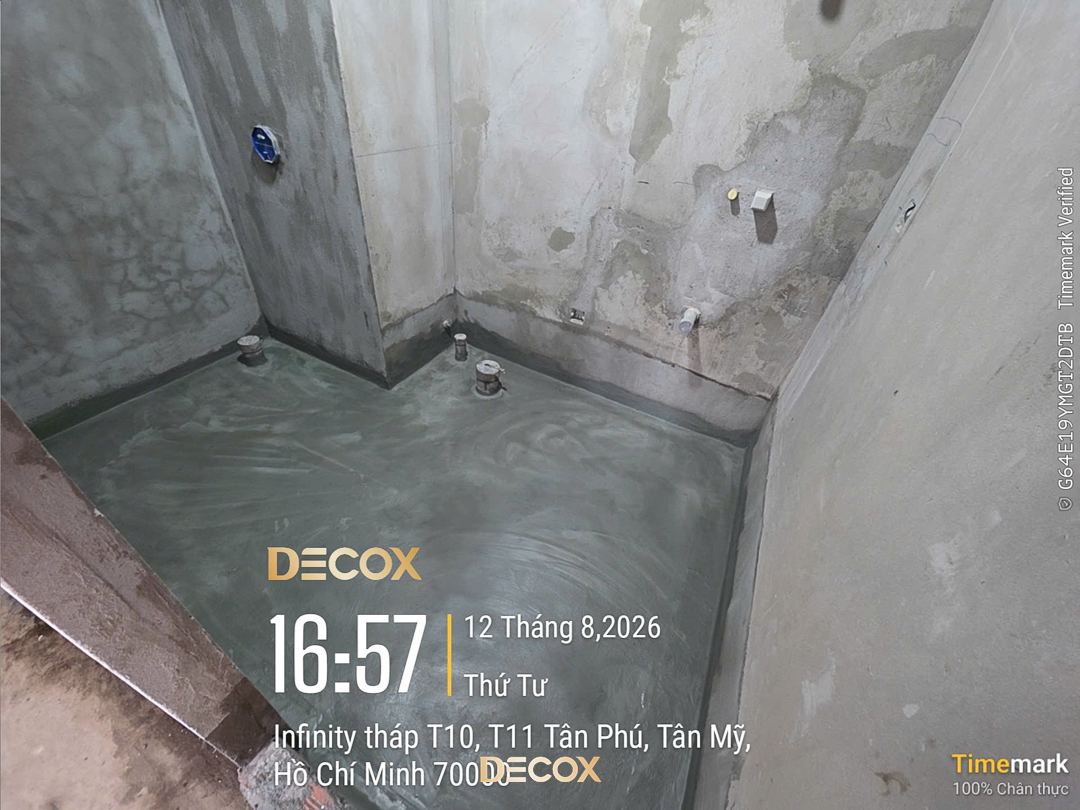

thi-cong-chong-tham-bao-ve-ket-cau-08Nhận báo giá

Kiểm tra và nghiệm thu chống thấm

Sau khi hoàn thiện hệ chống thấm, bề mặt cần được kiểm tra trước khi chuyển sang các công tác hoàn thiện tiếp theo.
  • Ngâm nước kiểm tra: Ngâm nước khu vực đã hoàn thiện chống thấm trong khoảng 48 giờ và thông báo thời điểm bắt đầu cho Ban Quản lý công trình để theo dõi, ghi nhận.
  • Kiểm tra sau ngâm nước: Kiểm tra mặt dưới và các khu vực liên quan sau thời gian ngâm để xác định tình trạng thấm trước khi nghiệm thu và chuyển sang công tác hoàn thiện tiếp theo.

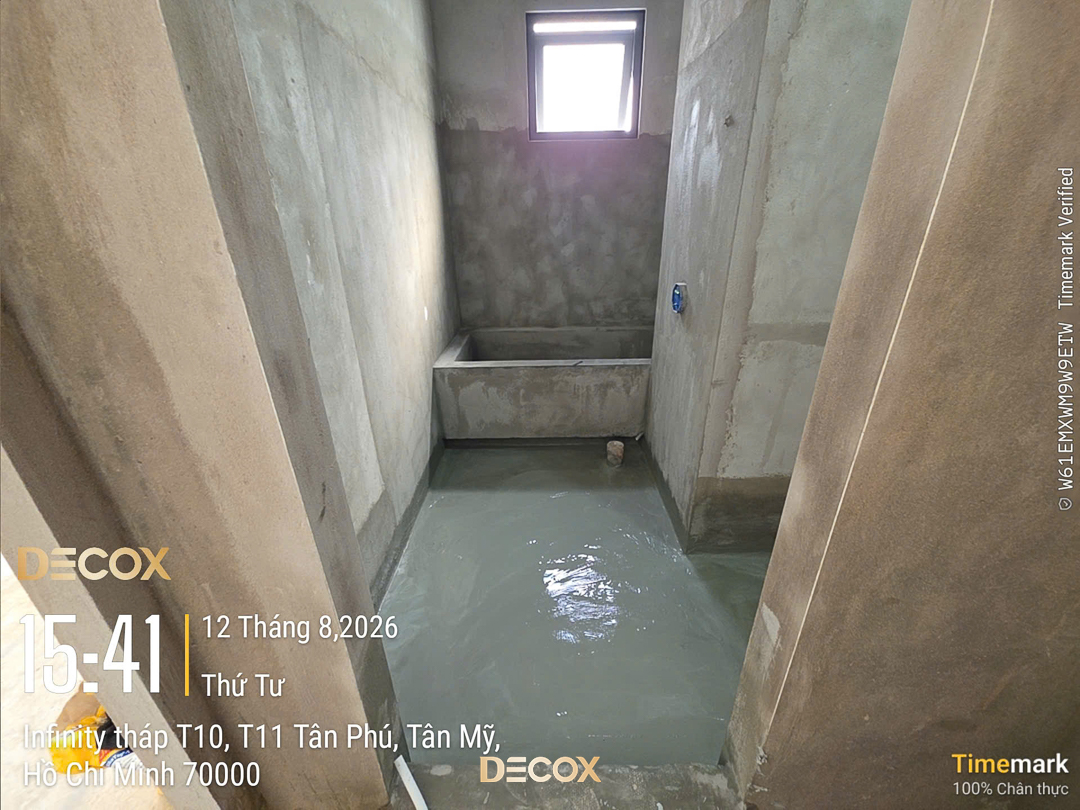

thi-cong-chong-tham-bao-ve-ket-cau-09Nhận báo giá

Điểm khác biệt của Tiêu chuẩn thi công hạng A trong công tác chống thấm

Hạng mục Tiêu chuẩn thi công Hạng A Thi công dân dụng phổ thông
Xử lý cổ ống Sử dụng thanh trương nở, vữa không co ngót và vật liệu trám kín chuyên dụng Thường chèn bằng vữa xi măng cát thông thường
Góc chân tường Gia cường bằng lưới sợi thủy tinh tại vị trí tiếp giáp Thường xử lý trực tiếp trên góc sàn – tường
Vật liệu chống thấm Kết hợp vật liệu chống thấm, vật liệu gia cường và vật liệu xử lý cổ ống theo từng vị trí Thường sử dụng vật liệu chống thấm cho toàn bộ bề mặt
Lớp chống thấm Thi công theo hệ lớp và định mức yêu cầu, có gia cường tại vị trí cần thiết Có thể thi công đơn giản hơn, ít xử lý riêng tại các điểm yếu
Chiều cao chống thấm Tường tối thiểu 300 mm; khu vực cabin tắm khoảng 1.800 mm Thường không kiểm soát đồng nhất theo từng khu vực
Kiểm tra Ngâm nước khoảng 48 giờ và kiểm tra trước khi nghiệm thu Có thể kiểm tra bằng quan sát hoặc thực hiện thử nước đơn giản

Kết luận

Chất lượng của hệ chống thấm không chỉ phụ thuộc vào lớp vật liệu phủ trên bề mặt mà còn liên quan đến cách xử lý tại các vị trí cổ ống, góc chân tường và các khu vực tiếp giáp. Vì vậy, công tác chống thấm cần được triển khai đồng bộ từ chuẩn bị bề mặt, lựa chọn vật liệu phù hợp cho từng vị trí đến thi công các lớp chống thấm và gia cường theo yêu cầu.
